10月14日,臺北供電所奮戰一個多月,經過新城建設指揮部和使用單位的共同驗收,連云新城三期供電線路一次送電成功。

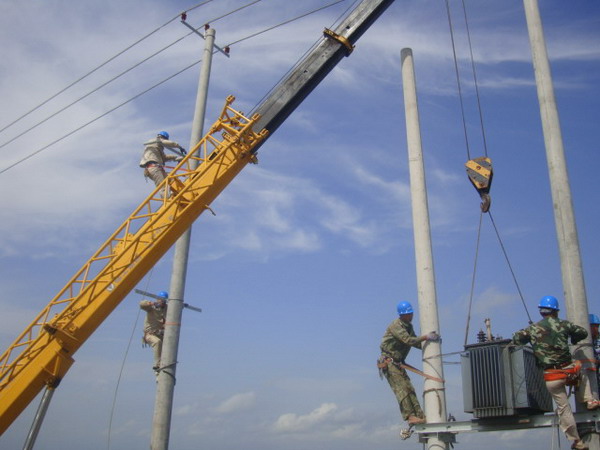

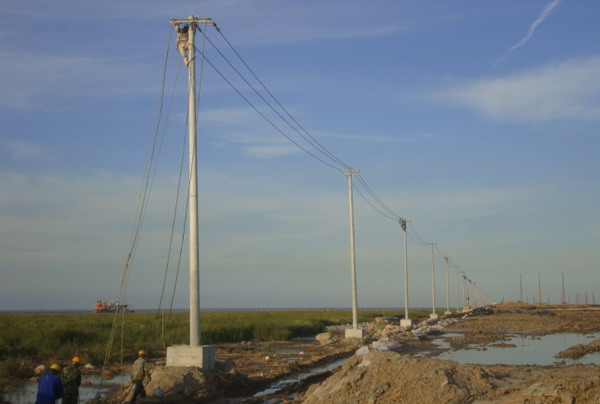

連云新城三期供電線路緊貼海堤邊。受海堤建設進度和海風海潮的影響,低矮的壩堤經常被風刮起的海浪浸頂,石塊突起,洼水漣漪,淤泥纏足,堤邊路面凹凸不平,道路僅限一輛車通行,擁擠不堪,工程施工難度極大。為提升速度,加快進度,臺北供電所克服困難,緊鑼密鼓地展開工作,以期早日完工。現場勘察地形地貌,了解潮汐運動規律,制定施工計劃,設計措施方案,組織人力,采購材料,投入施工。施工人員采用彈性工作時間,利用落潮時機,搶運電桿,及時立桿和裝配。職工們發揚不怕苦,不畏難的精神,不懼海風吹臉、海水浸衣,爬上距離海平面二十多米仿佛搖擺不定的高桿,懸在空中一絲不茍地操作,保障了工程的全面竣工。
據悉,連云新城三期供電線路總長3.2公里,設置400千瓦變壓器配電設備10臺,圍繞海濱大道向前沿伸,總投資390萬元,采取招投標形式對外發包。臺北供電所憑借長期服務塑造的供電形象、供電信用和供電影響一舉奪標,經統籌安排和緊張施工,按期交付使用。(李吉成)
