8月21日晚,臺南供電所與工程部緊密配合協作,奮戰三天,順利完成35KV封跳變電所增容改造工程。
隨著臨港開發快速推進,臺南變電所主變容量不足,在一定程度上制約著經濟運行質量和電網運行水平。公司領導站在企業發展的戰略高度,審時度勢,與市供電公司協調,將35KV封跳變電所容量由5700KVA增加到8200KVA。

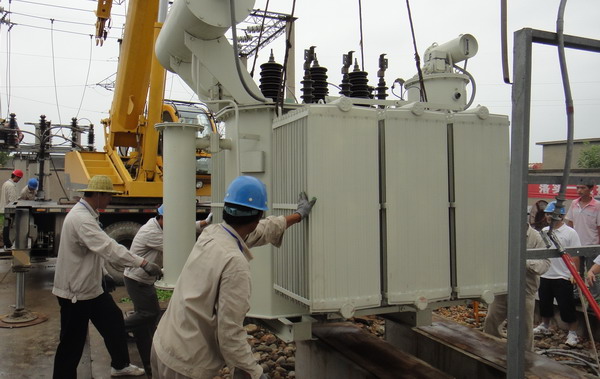

此次增容改造工程涉及到調整35KV線路運行方式,調換主變,新增35KV六氟化硫斷路器等電力設備設施。為減少停電時間,保證生產生活及機關辦公的正常用電,工期緊,工程量大,臺南所與工程部集中人員,克服困難,明確分工,利用節假日及降溫時間段,冒雨加班加點,吃在工地趕進度。通過密切配合協助,增容改造工程于8月21日晚11點順利完工。(朱兵)
